10月份的天空,风已不在轻柔,阳光不再通透,如麻的细雨缱绻在发迹,北湖校区二期工程桩基工程基本施工完成,正式进入结构施工阶段。

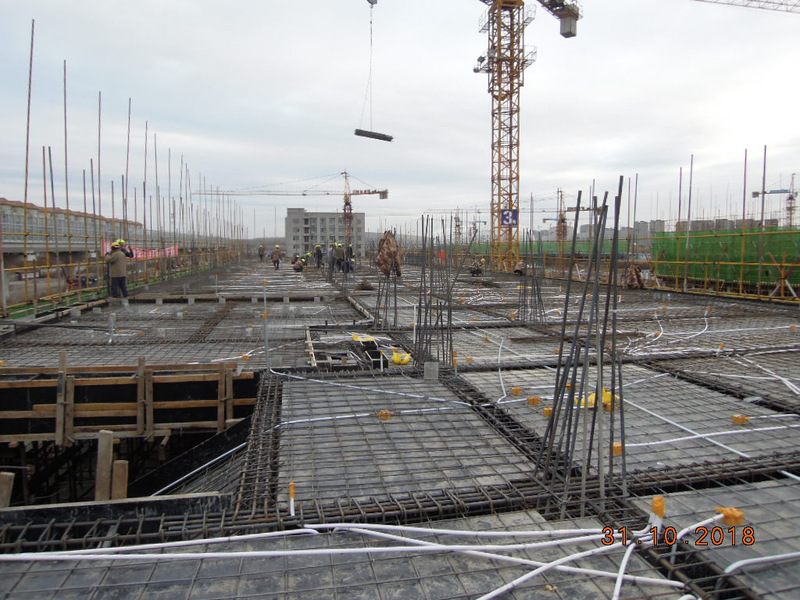

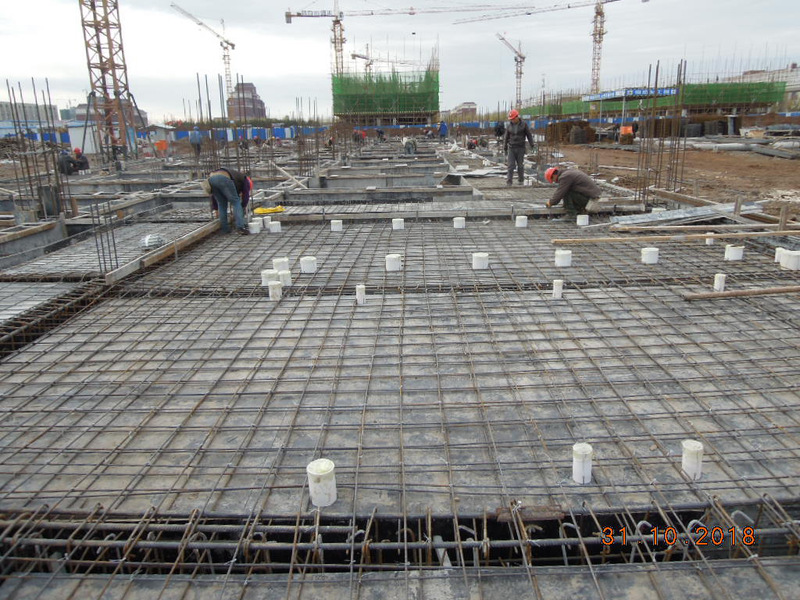

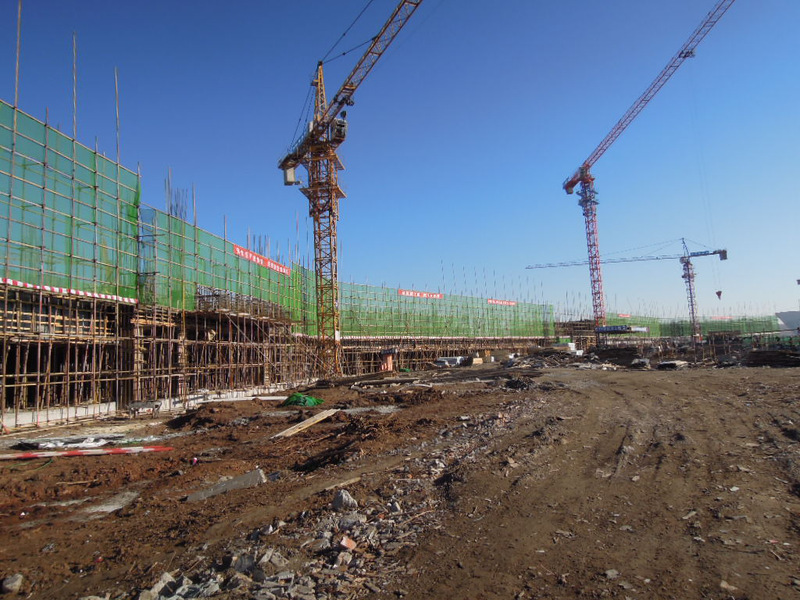

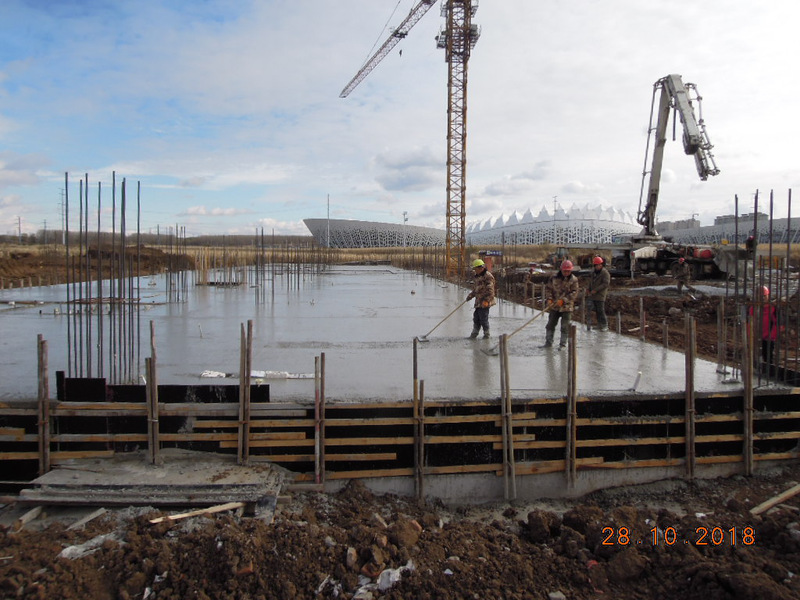

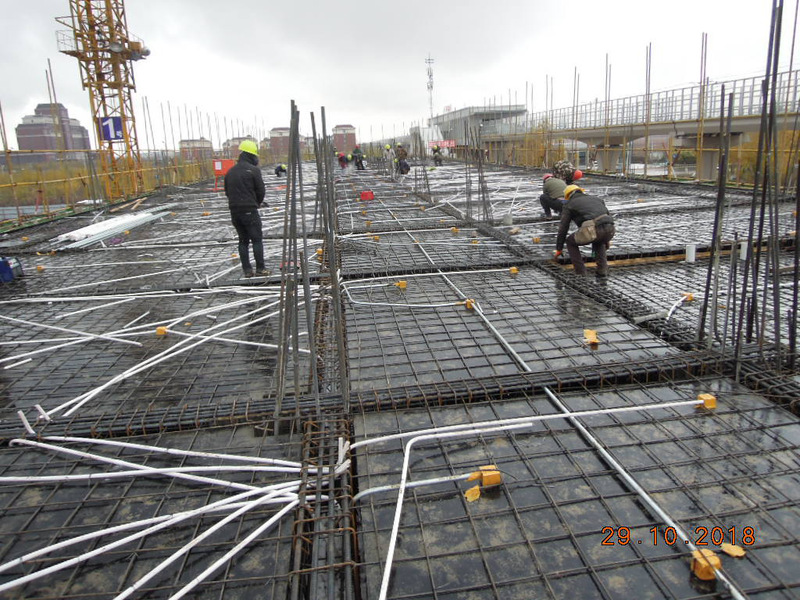

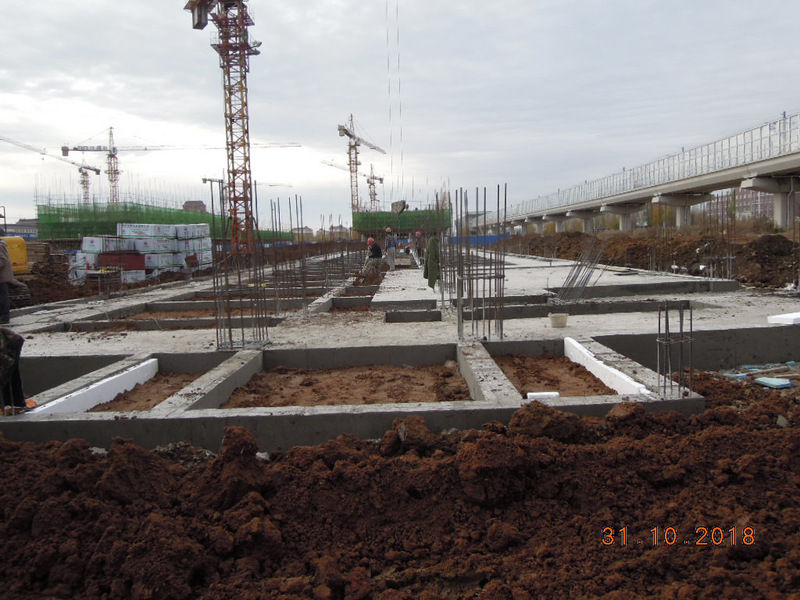

主教学楼:2018年10月1日- 10月12日主楼地沟垫层完成、地沟钢筋及模板安装完成,地沟底板及侧墙混凝土浇筑完成、土方回填完成。10月12日-10月21日主楼基础-0.050处地梁及地沟顶板钢筋及模板安装完成、混凝土浇筑完成。10月21-10月30日主楼一层模板支撑架搭设完成、柱钢筋模板安装完成、楼梯钢筋模板安装完成、顶板模板钢筋安装完成、混凝土浇筑完成。
艺术设计楼:2018年10月12日地梁、地沟顶板、一层地板钢筋模板安装完成、混凝土浇筑完成。10月13日—10月22日一层模板支撑架搭设完成、柱钢筋模板安装完成、楼梯钢筋模板安装完成、顶板模板钢筋安装完成、混凝土浇筑完成。10月23- 11月1日二层模板支撑架搭设完成、外脚手架搭设完成,柱钢筋模板安装完成、楼梯钢筋模板安装完成、顶板模板钢筋安装完成、混凝土浇筑完成。
信息传播楼:,10月1日-10月4日基础承台及拉梁钢筋模板安装完成、混凝土浇筑完成、土方回填完成。10月5日-10月12日地沟垫层完成、地沟钢筋模板安装完成、地沟底板及侧墙混凝土浇筑完成、土方回填完成。10月13日-10月28日地梁、地沟顶板及一层地板钢筋模板安装完成、混凝土浇筑完成。

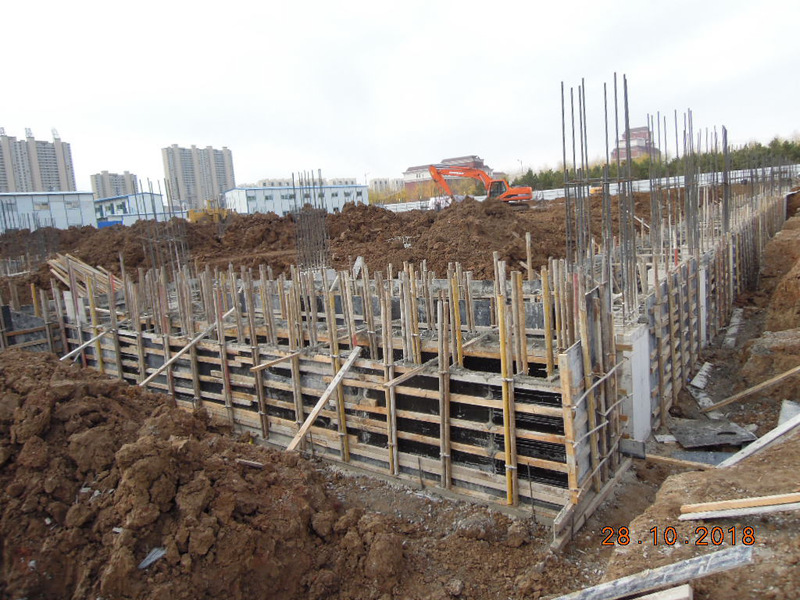

大学生活动中心:2018年10月4日自西向东8台挖机进行土方开挖完成。10月5日-10月15日承台及拉梁垫层完成、钢筋模板安装完成、混凝土浇筑完成、土方回填完成。10月15日-10月18日基础短柱钢筋模板安装完成、混凝土浇筑完成。10月18日-10月28日地沟底板及侧壁钢筋模板安装完成、混凝土浇筑完成、土方回填完成。

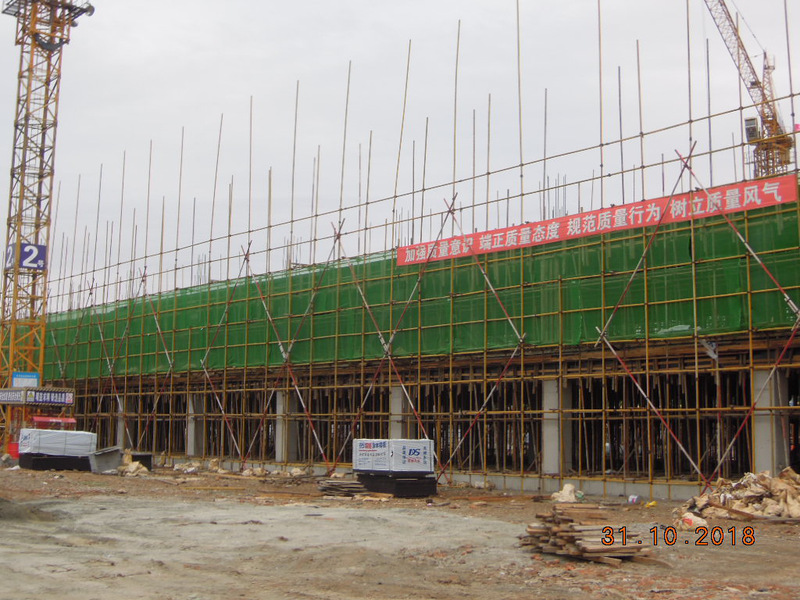

1#学生宿舍:2018年10月1日-10月4日基础短柱钢筋模板安装完成、混凝土浇筑完成,10月4日-10月18日地沟底板、侧墙、地梁及地沟盖板钢筋模板安装完成、混凝土浇筑完成、土方回填完成,10月16日-10月29日一层、二层模板支撑架搭设完成、外脚手架搭设完成,柱钢筋模板安装完成、楼梯钢筋模板安装完成、顶板模板钢筋安装完成、混凝土浇筑完成。
2#学生宿舍:2018年10月3日-10月5日基础短柱钢筋模板安装完成、混凝土浇筑完成,10月5日-10月20日地沟底板、侧墙、地梁及地沟盖板钢筋模板安装完成、混凝土浇筑完成、土方回填完成,10月19日-10月31日一层、二层模板支撑架搭设完成、外脚手架搭设完成,柱钢筋模板安装完成、楼梯钢筋模板安装完成、顶板模板钢筋安装完成、混凝土浇筑完成。
3#学生宿舍:2018年10月1日-10月2日基础短柱钢筋模板安装完成、混凝土浇筑完成,10月3日-10月19日地沟底板、侧墙、地梁及地沟盖板钢筋模板安装完成、混凝土浇筑完成、土方回填完成,10月19日-10月31日一层、二层模板支撑架搭设完成、外脚手架搭设完成,柱钢筋模板安装完成、楼梯钢筋模板安装完成、顶板模板钢筋安装完成、混凝土浇筑完成。

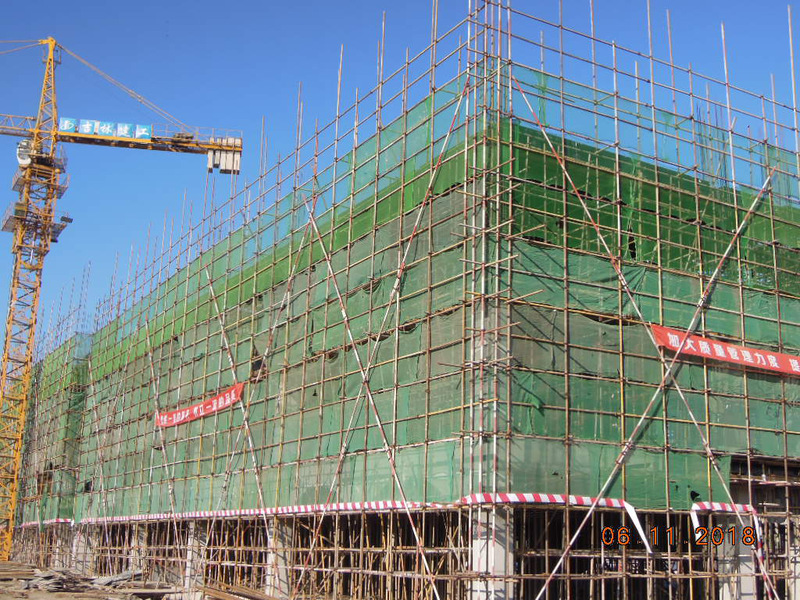

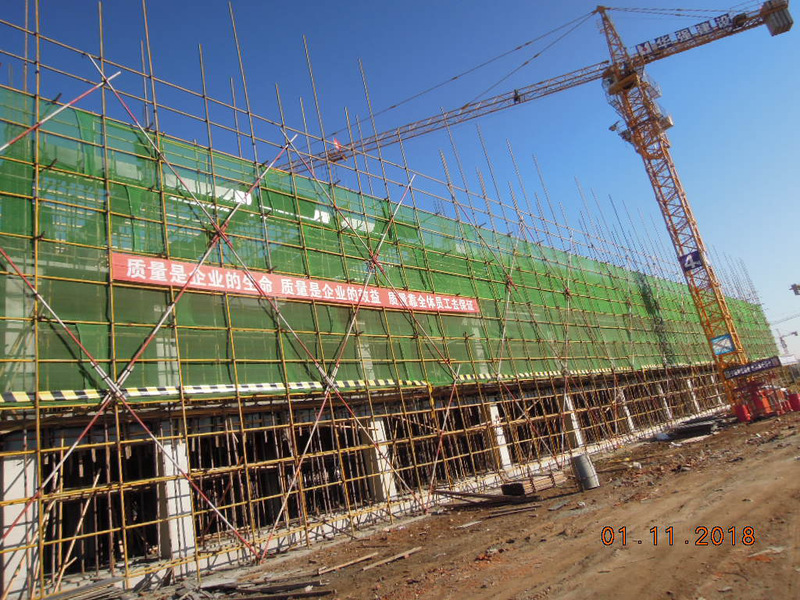

4#学生宿舍:2018年10月1日-10月14日地沟底板、侧墙、地梁及地沟盖板钢筋模板安装完成、混凝土浇筑完成、土方回填完成,10月14日-11月1日一层、二层、三层模板支撑架搭设完成、外脚手架搭设完成,柱钢筋模板安装完成、楼梯钢筋模板安装完成、顶板模板钢筋安装完成、混凝土浇筑完成。

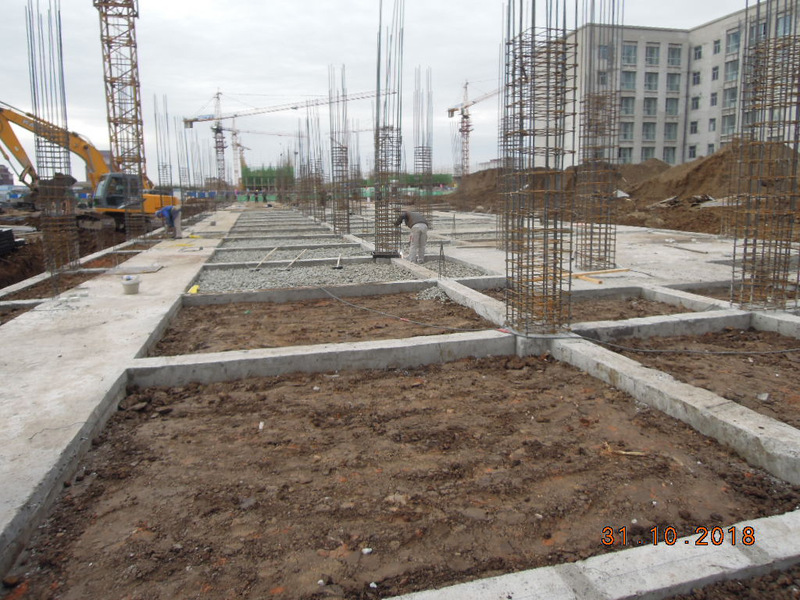

5#学生宿舍:2018年10月2日-10月14日基础承台、拉梁及基础短柱钢筋模板安装完成、混凝土浇筑完成、土方回填完成,10月15日-10月31日地沟底板、侧墙、地梁及地沟盖板钢筋模板安装完成、混凝土浇筑完成、土方回填完成。
6#学生宿舍:2018年10月5日3台挖机自西向东土方开挖完成,10月6日-10月17日基础承台、拉梁及基础短柱钢筋模板安装完成、混凝土浇筑完成、土方回填完成,10月18日-10月31日地沟底板、侧墙、地梁及地沟盖板钢筋模板安装完成、混凝土浇筑完成、土方回填完成。
7#学生宿舍:2018年10月1日-10月10日基础承台、拉梁及基础短柱钢筋模板安装完成、混凝土浇筑完成、土方回填完成,10月11日-10月31日地沟底板、侧墙、地梁及地沟盖板钢筋模板安装完成、混凝土浇筑完成、土方回填完成。

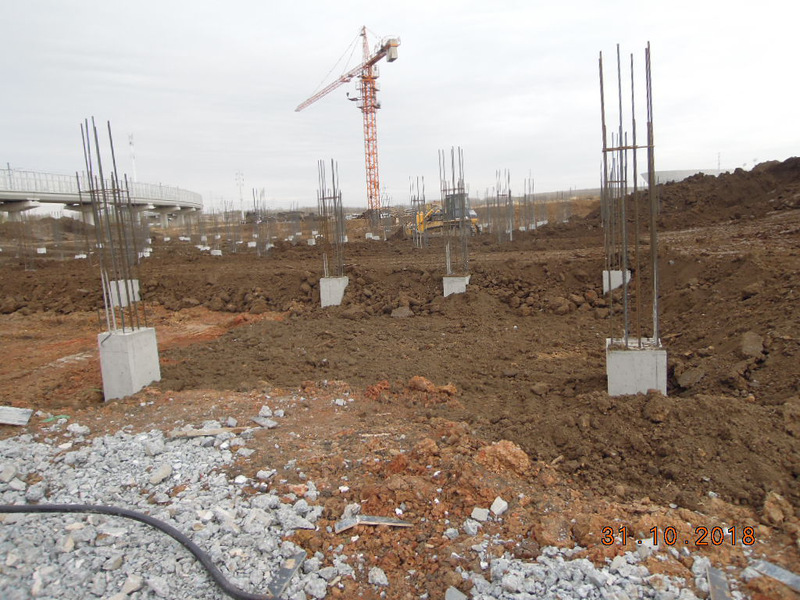

食堂:2018年10月12日5台挖机自北向南土方开挖完成,10月13日-10月31日基础承台、拉梁及基础短柱钢筋模板安装完成、混凝土浇筑完成、土方回填完成。
