北湖校区一期工程于2012年竣工,主要建设内容为教学科研楼、学生宿舍与餐饮中心;2017年完成了北湖校区5号学生公寓及教学楼工程和水、电、暖等外网及周边道路建设,并在新学期开学前已交付使用。尽管随着北湖校区一期工程投入使用,学校办学条件有了很大改善,但教学用房、生活用房紧张的状况尚未从根本上得到解决,事业发展与教学、宿舍用房不足的矛盾依然突出,随着林园校区出让,教学资源不足的现象尤为突显。学校党委高度重视北湖校区建设,作出克服一切困难尽快上马建设北湖校区二期的重要决定,在学校领导积极努力下,在长春市政府和高新区管委会的大力支持下,我校北湖校区二期建设前期工作先后取得实质性进展。

2018年3月28日-4月16日长春建工工程勘测有限公司进行现场探测。

2018年4月24日-7月31日运送黄土1594车,完成2万立场地平整。

2018年6月26日-8月12日进行大学城路路口与盛北大街以东临时路铺设。道路用山劈石铺设,深度0.6米、宽度5米、长度885米。临时道路加上大学城路50米施工单位吉林南北建筑有限公司承建,总计1123米。

8月份的天空,弥漫着思念的气息,你如那紫色的精灵,把我褶皱的情怀舒展。千年的等待,千年的回眸,千年的期盼, 2018年8月15日北湖校区二期工程正式开工。工程开工后,分为三个标段进行施工,其中主楼标段2018年8月16日规划给点,大学生活动中心标段2018年8月27日规划给点,各施工单位已进入现场进行施工前的准备工作,各家施工单位都已忙碌起来,主要管理人员已进场,进行测量放线、临时设施规划。场地平整、打桩机器进场、材料运输车辆穿梭、呈现出一派繁忙的建设场景。

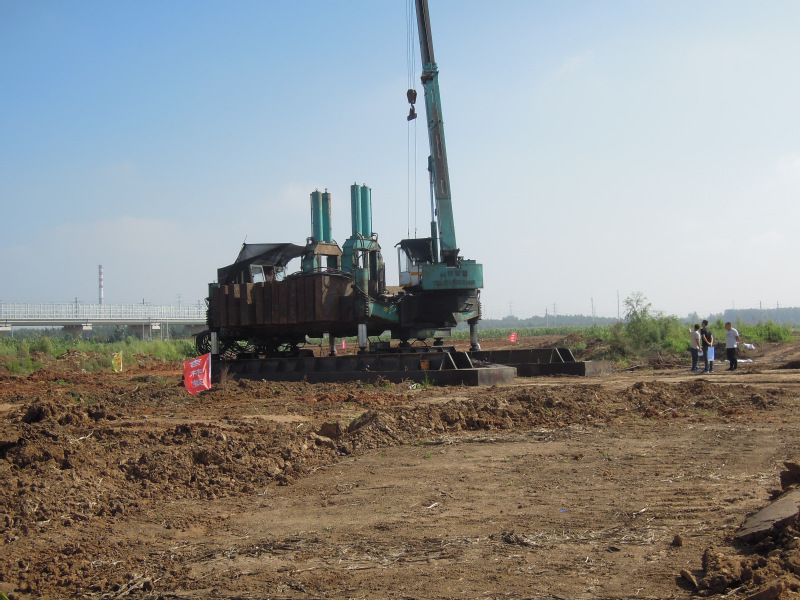

主教学楼: 2018年8月23日-8月27日桩基测量放线,场地平整,打桩机进场准备施工预应力管桩。

艺术设计楼:2018年8月17日桩基测量放线,场地平整,8月20日打桩机进场施工预应力管桩,8月份现场压桩完成168桩位。

信息传播楼:2018年8月17日-8月21日桩基测量放线,平整场地,8.27施工预应力管桩,8月份现场压桩完成70桩位。

大学生活动中心、1#、2#、3#、4#学生宿舍:2018年8月28日开始进行桩基测量放线,平整场地,准备进行预应力管桩施工。
